Alur Kerja β cara kerja sistem

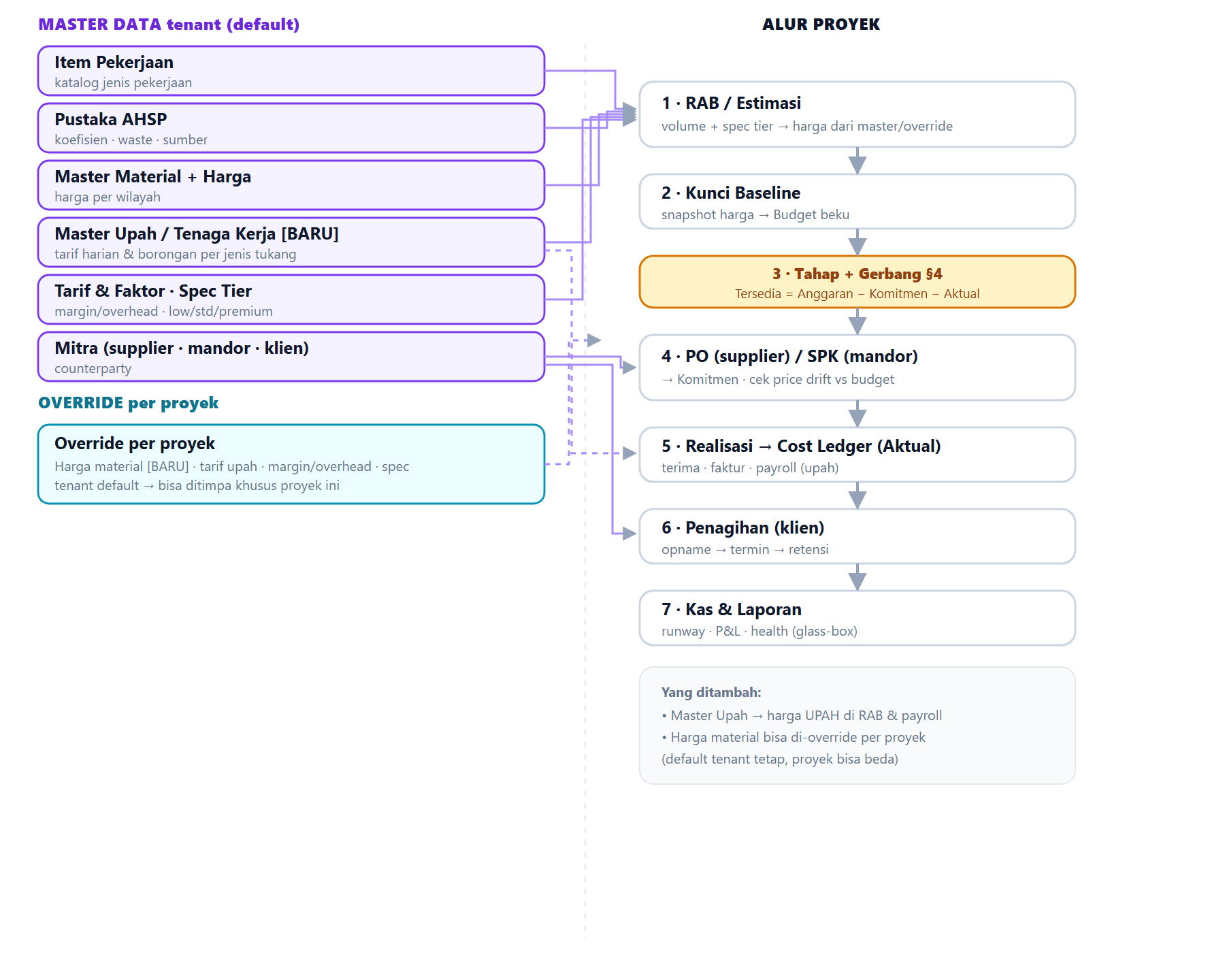

Master data (diisi sekali) mengalir ke setiap proyek. Begini tiap langkah butuh input apa & terhubung ke mana.

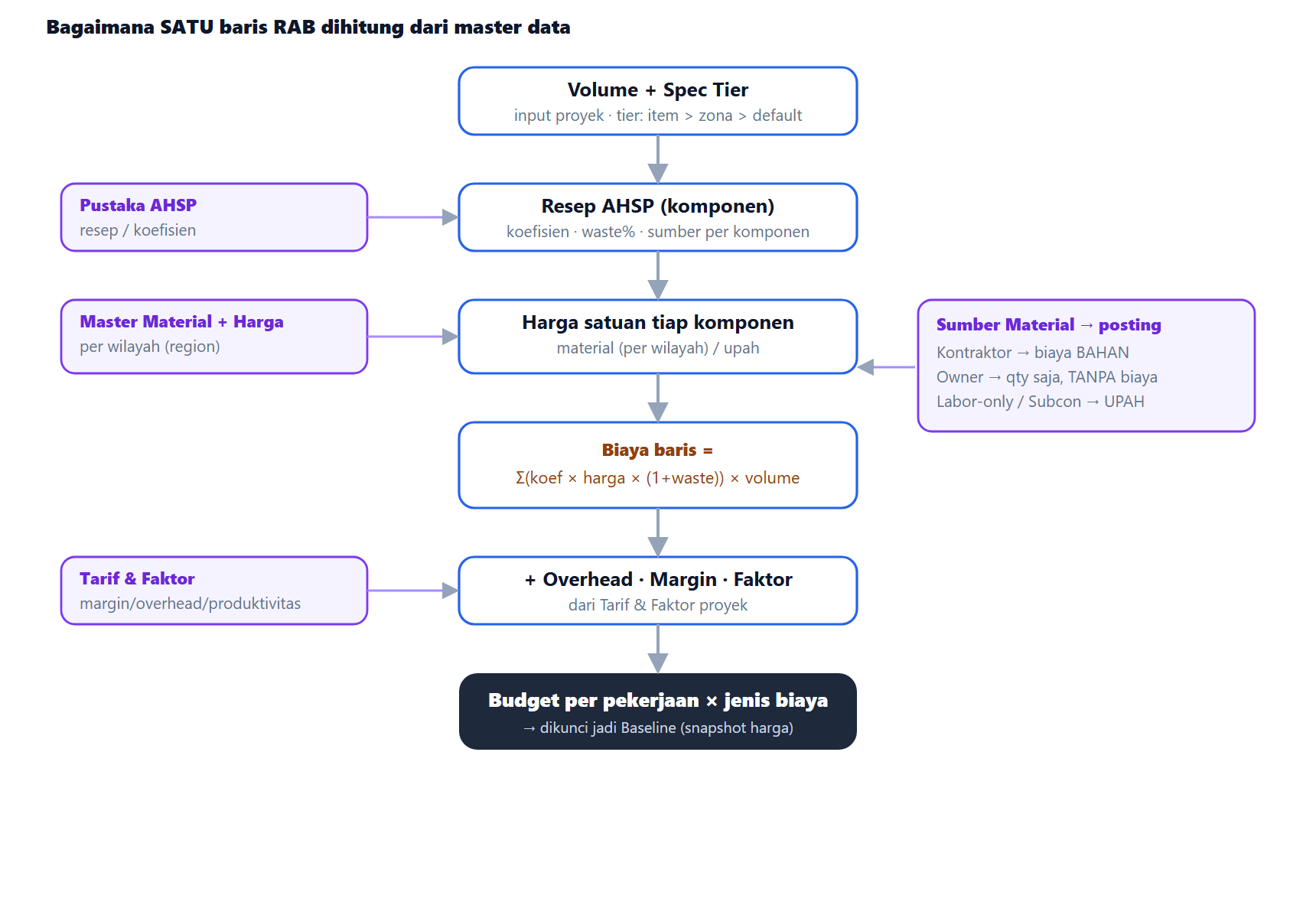

3. Bagaimana satu baris RAB dihitung dari master data
- Volume (ketik / takeoff) + spec tier (item > zona > default).
- Ambil resep AHSP: tiap komponen punya koefisien, waste%, dan sumber.
- Tiap komponen ambil harga satuan dari Master Material (per wilayah / override) atau Master Upah.
- Sumber material menentukan posting: Kontraktor β biaya BAHAN β
; Owner β qty saja, tanpa biaya; Labor-only/Subcon β UPAH.
Biaya baris = Ξ£ (koefisien Γ harga satuan Γ (1 + waste)) Γ volume Β βΒ + overhead/margin
Hasilnya jadi Budget per (pekerjaan Γ jenis biaya) β yang dikunci jadi baseline.
4. Tiga aturan yang mengikat master β proyek
Snapshot saat kunci. RAB menyalin harga master saat baseline dikunci. Ubah harga master bulan depan β proyek lama tidak berubah; hanya RAB baru pakai harga baru.
Posting owner-material. Material dari owner dicatat sebagai kuantitas saja β tidak pernah jadi biaya proyek (tapi tetap memengaruhi jadwal & tenaga). Ini yang menjaga profit center jujur.
Price drift. PO membawa harga nyata; sistem membandingkannya ke harga-di-budget (master saat kunci) dan menandai erosi margin. Master bukan cuma setup β ia jadi tolok ukur hidup.
